(来源:CSPPLAZA光热发电平台)
中国能建哈密“光(热)储”1500MW多能互补一体化绿电示范项目,是国家第二批“沙戈荒”大型风电光伏基地核心标杆工程,更是新疆在建单体最大塔式光热电站、全球单期建设规模最大的“光(热)储”一体化项目。
项目位于新疆哈密市巴里坤哈萨克自治县三塘湖镇岔哈泉戈壁区域,G575国道东侧38km处,距巴里坤县城约120km。
项目核心配置150MW熔盐塔式光热发电工程,中能建投哈密绿色能源有限公司为项目唯一实施主体,负责全周期投资、建设与运营;中国电力工程顾问集团西北电力设计院有限公司为EPC总承包单位,中国能源建设集团浙江火电建设有限公司负责核心工程承建。

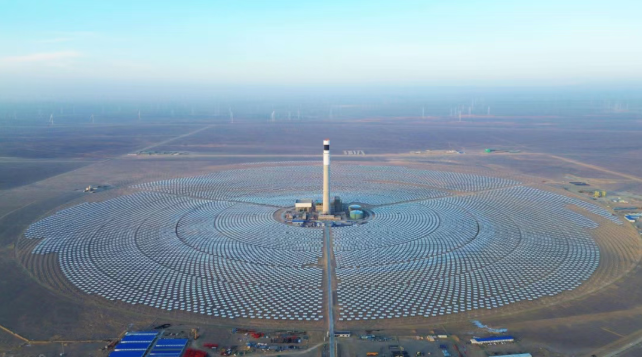

项目采用熔盐塔式技术路线,配套建设219米高吸热塔,镜场布设20516面定日镜,总采光面积约61.5万平方米;配置8小时额定高温熔盐储热系统,核心设备国产化率达99%以上。
项目于2024年5月正式开工,计划2026年6月具备并网条件,2026年10月实现全容量并网发电。
一体化绿电示范项目建成后,预计年发电量约30亿度(其中光伏约28亿度,光热约2亿度),年可节约标准煤86.8万吨,减排二氧化碳225.6万吨,生态减排效益显著。通过光热长时储能与光伏协同,将降低对大电网的调节支撑需求,提高新能源消纳水平,对促进当地社会经济的发展、推动我国光热发电产业建设具有重要现实意义。

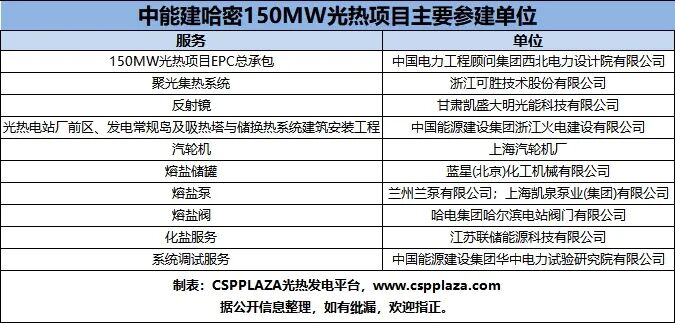

项目主要参建单位
项目关键进展梳理
2022年7月,新疆维吾尔自治区发改委发布《自治区2022年第二批市场化并网新能源项目清单》,项目名列清单首位,标志全球最大“光(热)储”示范基地项目正式落地新疆。
2024年5月,项目正式开工建设,全面进入土建主体施工阶段。
2024年12月19日,光热电站吸热塔筒身进行最后一板混凝土浇筑,吸热塔混凝土结构总高181米,标志着吸热塔混凝土部分结顶,即将着手在吸热塔181米平台上安装高度40米的吸热器。
2024年12月24日,首面定日镜成功下线并安装完成,该项目迎来重要建设节点。
2025年3月16日,发电系统、单体构作物全面进入到了设备安装阶段,为年内实现建设完成目标创造了条件。
2025年7月16日,项目219米高吸热塔正式封顶,同日,汽轮机基础完成浇筑,标志着项目主体土建工程完成关键节点,全面进入设备安装筹备阶段。
2025年9月6日,项目吸热器最后一片管屏顺利完成吊装,标志着吸热器安装工程顺利完成重要节点。
2025年10月27日,项目重达120吨的汽包设备吊装就位,为后续机组调试与并网奠定坚实基础。
2025年11月22日,重达158吨的发电机定子吊装就位,标志着项目正式进入汽轮发电机组本体安装的核心阶段。
2025年12月30日,项目如期、高质量完成20516套定日镜的交付任务,为项目并网发电奠定了坚实基础。
2026年1月15日,项目核心系统之一的冷热盐泵支架最后一板混凝土顺利浇筑完成,标志着该电站熔盐储换热系统核心承重支撑结构施工全面收官,为后续冷热盐泵设备吊装、管系对接及系统联调联试奠定了坚实基础。
2026年3月,项目全面复工,人员、机械全部到位,抢抓年度施工黄金期,全力推进并网前各项建设工作。
