中国能建450MW海上风电项目公示

Source

(来源:龙船风电网)

近日,福建环保网发布《平潭A区海上风电场项目(重新报批)环境影响评价第二次信息公示》。

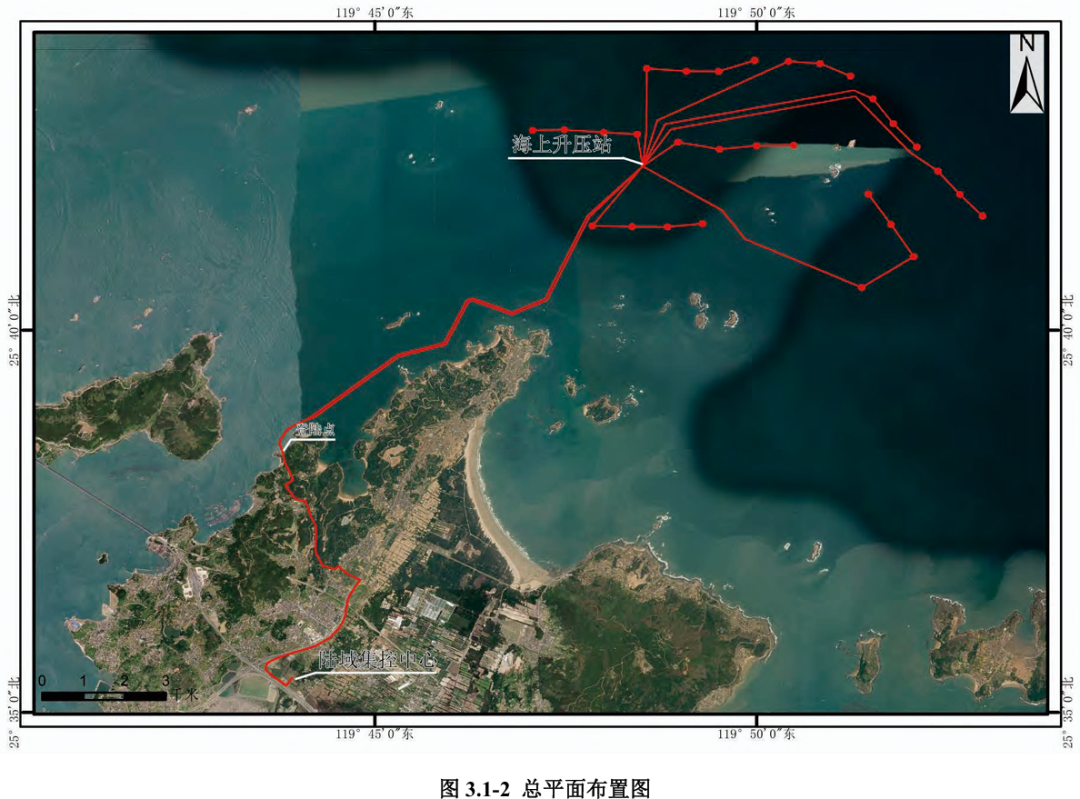

根据公示,平潭A区海上风电场项目(重新报批)位于福建省平潭岛北侧海域,场址中心离岸距离约20km,场区面积42km²,水深约23.5~32.1m(85高程),风电场规划容量450MW,新方案拟安装29台16MW级风电机组,风机基础推荐采用桩式导管架基础,风机安装推荐采用分体式安装。风电场机组通过8回66kV海缆接入220kV海上升压站,升压后拟以2回220kV海缆和架空线接入平潭北部苏平片区江楼村陆上集控中心,再以220kV电压等级送出接至福州电网。

该项目建设单位为中能建(平潭)新能源有限责任公司,工程建设总工期为27个月,风电场总投资65.9亿元。

公示文件显示,2024年1月8日平潭综合实验区行政审批局出具《平潭综合实验区行政审批局关于平潭A区海上风电项目环境影响报告书的批复》,该项目批复后,建设单位针对原方案35个机位的方案对部分机位做了地勘钻孔,有6个机位暂不能布置风机,剩余29个可利用机位,当风电机组单机容量达到15.5MW以上时,总装机容量才能达到450MW。后项目建设单位随即开展了风机设备招标工作。最后招标结果为:29台16MW级风电机组。由于风机招标单机容量的变更,风机数量、风机机位、海上升压站位置、集电线路路径和主路由220kV海底电缆路径、陆域集控中心均需进行相应调整,因此需重新报批环境影响评价文件。
