2026年SEVC,集成 Q-learning 多目标优化算法+车辆灵活编组列车调度

Source

1.摘要

针对城轨列车调度,本文构建了兼顾晚点、乘客满意度及车辆总数的混合整数线性规划模型(每列车可选择车辆数,需同时决定车辆配置、到发时刻和列车排序),并提出融合Q学习与VNS多目标进化算法(EQVNS),配合特制解码启发式和关键路径算子高效求解。小规模算例验证模型,大规模算例和深圳地铁真实数据验证算法,平均优于 6 个多目标算法约 1.68%–3.03%。

2.数学建模

Layout of the six sections.

城轨网络由线路、车站、区段和车辆段组成。每列车预先分配线路,须按顺序通过对应区段。每个区段同一时刻只能被一列车占用,因此任意两列车在同一区段存在互斥顺序。每列车可选择车辆数,车辆数是决策变量,用于在成本和乘客满意度之间取舍。

模型最小化乘客不满意度、迟到惩罚和车辆总数:

min ⁡ { f 1 , f 2 , f 3 } \min\{f_1,f_2,f_3\} min{ f1​,f2​,f3​}

{ f 1 = ∑ u = 1 ,   u ≠ u k e E ∑ k = 1 K F k , u , f 2 = ∑ k = 1 K T k d , f 3 = ∑ k = 1 K ∑ n = 1 N n Y k , n . \begin{cases} f_1=\displaystyle\sum_{u=1,\ u\ne u_k^e}^{E}\sum_{k=1}^{K}F_{k,u},\\[4pt] f_2=\displaystyle\sum_{k=1}^{K}T_k^d,\\[4pt] f_3=\displaystyle\sum_{k=1}^{K}\sum_{n=1}^{N}nY_{k,n}. \end{cases} ⎩ ⎨ ⎧​f1​=u=1, u=uke​∑E​k=1∑K​Fk,u​,f2​=k=1∑K​Tkd​,f3​=k=1∑K​n=1∑N​nYk,n​.​

其中, f 1 f_1 f1​ 衡量容量不足导致的乘客不满意, f 2 f_2 f2​ 衡量列车迟到, f 3 f_3 f3​ 衡量车辆投入。

3.算法

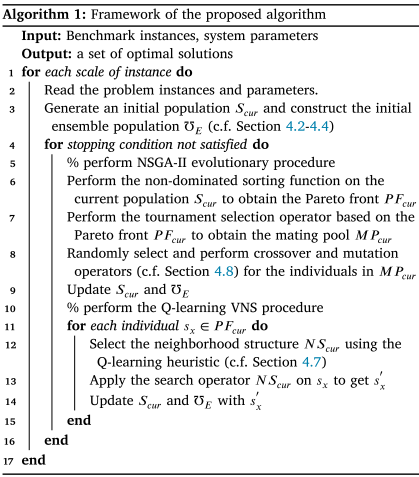

EQVNS 先生成初始种群和精英子种群,再执行两部分:NSGA-II 非支配排序、锦标赛选择、交叉和变异;Q-learning 选择 VNS 邻域,对 Pareto 前沿个体做局部搜索并更新精英集。

编解码方案

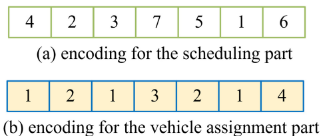

编码为双层向量。第一层表示列车调度顺序,即列车进入排序队列的先后;第二层表示车辆分配,即每列车使用的车辆数。

解码要在阻塞约束下把编码转为可行时刻表,这里提出左插入启发式:先计算每列车各操作的可行开始时间,再从后向前修正阻塞冲突,随后寻找空闲块,把可左移的操作尽量提前,以压缩最大完成时间。

左插入移动量为:

{ p m k 0 = S ^ k , j − S ~ k , j , j = 0 , p m k j = min ⁡ { S ^ k , j − S ~ k , j , p m k 0 } , j > 0. \begin{cases} pm_k^0=\hat S_{k,j}-\tilde S_{k,j}, & j=0,\\[4pt] pm_k^j=\min\{\hat S_{k,j}-\tilde S_{k,j},pm_k^0\}, & j>0. \end{cases} { pmk0​=S^k,j​−S~k,j​,pmkj​=min{ S^k,j​−S~k,j​,pmk0​},​j=0,j>0.​

最终左移长度为:

ξ = min ⁡ { p m k j ∣ j = 1 , … , δ k } \xi=\min\{pm_k^j\mid j=1,\ldots,\delta_k\} ξ=min{ pmkj​∣j=1,…,δk​}

ENSGA-II 过程

ENSGA-II 在 NSGA-II 框架上加入精英子种群。选择时不仅从当前种群锦标赛抽取个体,也随机引入精英个体,使历史优质解持续引导搜索。执行顺序交叉、交换变异、合并父代与子代,并按非支配等级和拥挤距离保留下一代。

Q-learning 组件

状态为当前邻域结构编号,动作为 10 类邻域算子。奖励按多目标改进幅度:

r w d t = ∑ k = 1 m ( 1 − f k ( x t n ) f k ( x t ) ) ( f min ⁡ k f max ⁡ k − f min ⁡ k ) rwd_t=\sum_{k=1}^{m}\left(1-\frac{f^k(x_t^n)}{f^k(x_t)}\right) \left(\frac{f_{\min}^k}{f_{\max}^k-f_{\min}^k}\right) rwdt​=k=1∑m​(1−fk(xt​)fk(xtn​)​)(fmaxk​−fmink​fmink​​)

其中, x t x_t xt​ 为当前解, x t n x_t^n xtn​ 为邻域解, f k ( ⋅ ) f^k(\cdot) fk(⋅) 为第 k k k 个目标。解越好,比例项越小,奖励越高。Q 表更新为:

η = r w d t + λ max ⁡ a Q ( s t , a ) \eta=rwd_t+\lambda\max_a Q(s_t,a) η=rwdt​+λamax​Q(st​,a)

Q ( s t , a t ) ← Q ( s t , a t ) + α ( η − Q ( s t , a t ) ) Q(s_t,a_t)\leftarrow Q(s_t,a_t)+\alpha\left(\eta-Q(s_t,a_t)\right) Q(st​,at​)←Q(st​,at​)+α(η−Q(st​,at​))

4.实验分析

实验对比包括 CPLEX、QVNS-NSGA-II,以及 NSGA-III、ARMOEA、HpaEA、DAEA、DSPCMDE、CMOEACD,评价指标为 HV、IGD 和 RPI。

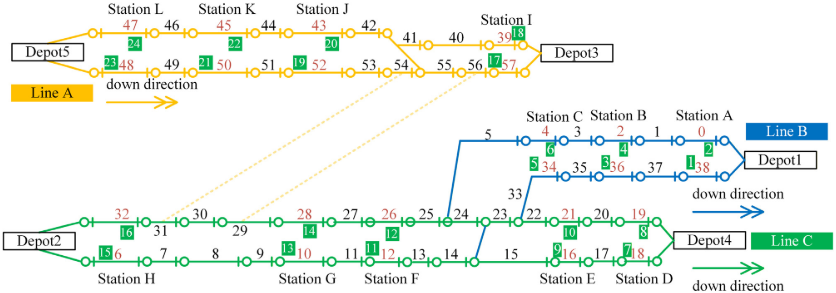

Network Layout of the second set of instances.

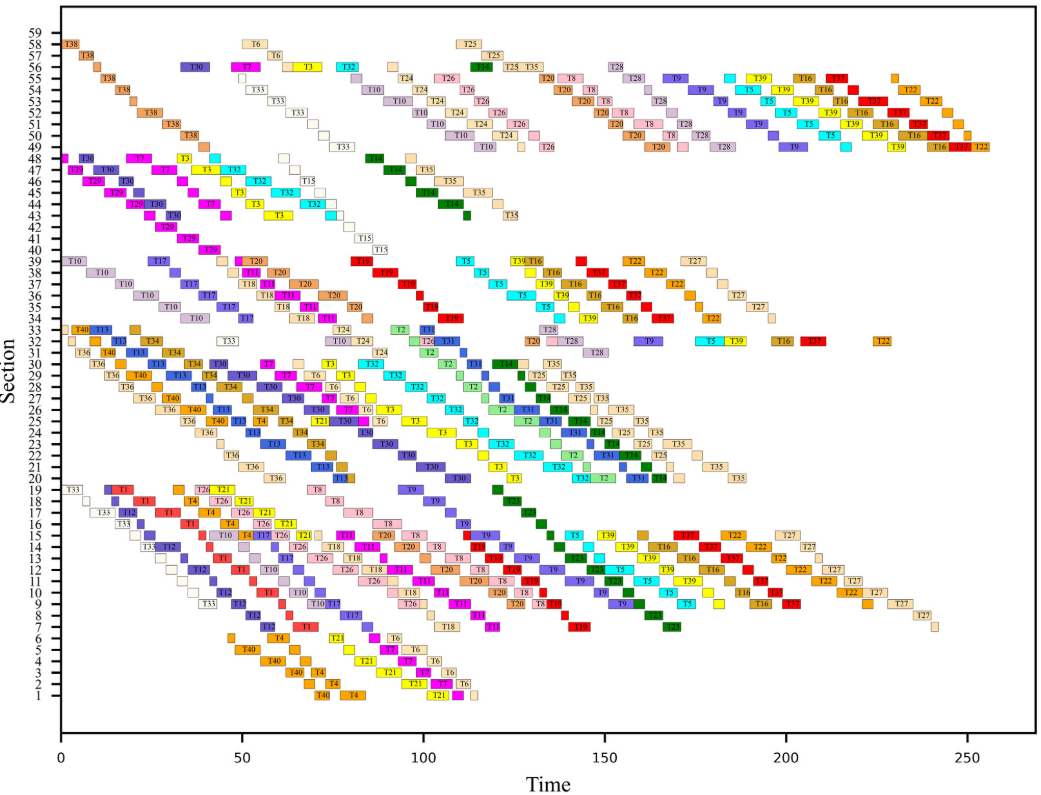

Gantt chart for one of the optimal solutions for ‘40-58’ instance.

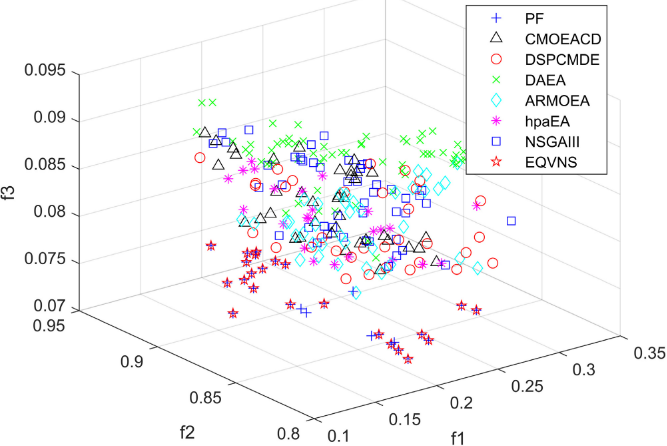

Pareto front comparisons for ‘50-1’ instance.

5.参考文献

Li J, Xiong W. Solving train scheduling with vehicle flexibility using an ensembled Q-learning multi-objective optimization algorithm[J]. Swarm and Evolutionary Computation, 2026, 107: 102459.
